公司動态教育動态就業動态學習動态交流合作學習動态行業動态上課現場關于我們聯系我們資料下載1付款方式上課通知教務公告曆年真題模拟試題章節練習教學工程法規項目管理工程經濟建築實務機電實務市政實務公路實務礦業實務甯煤一建培訓課程介紹建造師(舊)一級建造師(舊)一級建造師(舊)二級建造師二級建造師(舊)造價工程師一級造價工程師二級造價工程師(舊)初級會計師(完成)(舊)消防工程師(舊)監理工程師監理工程師BIM應用工程師(舊)安全工程師初級安全工程師中級安全工程師物業管理師環境影響評價師造價員考試招标師建築八大員(舊)二級造價工程師一級消防工程師二級消防工程師(舊)經濟師經濟師中級會計職稱人力資源師會計從業資格注冊會計師中級會計師(完成)執業醫師執業藥師中醫專長(完成)鄉村醫師(完成)(舊)執業藥師護士考試衛生資格專本科學曆研究生考試教師資格MBA課程(舊)專本學曆(舊)在職研究生(舊)普通研究生11保障班建築專業保障班機電專業保障班市政專業保障班公路專業保過班建築專業保過班機電專業保過班市政專業保過班水利專業精品班建築專業精品班機電專業精品班市政專業保過班公路專業保障班水利專業精品班水利專業二級建造師精品班公共課精品班建築實務精品班市政實務精品班機電實務保障班公共課保障班市政實務保障班建築實務保障班機電實務保障班水利實務保過班公共課保過班建築實務保過班市政實務保過班機電實務保過班水利實務保過公路  取消保過礦業 取消一級建造師執業藥師消防保過班消防保障班消防精品 取消消防工程師保過班造價師精品造價 取消保障班造價師造價工程師
建築實務

2019年二級建造師 《建設工程施工管理》真題及解析

來源:彙英教育作者:彙英教育網址:http://www.juhua682863.cn浏覽數:717


2019年度二級建造師執業資格考試試卷

《建設工程施工管理》真題及解析

一、單項選擇題(共70題,每題1分。每題的備選項中,隻有1個最符合題意)。

1.關于施工總承包管理方主要特征的說法,正确的是( A )。

A.在平等條件下可通過競标獲得施工任務并參與施工

B.不能參與業主的招标和發包工作

C.對于業主選定的分包方,不承擔對其的組織和管理責任

D.隻承擔質量、進度和安全控制方面的管理任務和責任

【參考答案】A

【解析】P6

(1)如果施工總承包管理方通過投标(在平等條件下競标)獲得一部分施工任務,則它也可參與施工。

(2)一般情況下,施工總承包管理方不與分包方和供貨方直接簽訂施工合同,這些合同都由業主方直接簽訂。但若施工總承包管理方應業主方的要求,協助業主參與施工的招标和發包工作,其參與的工作深度由業主方決定。業主方也可能要求施工總承包管理方負責整個施工的招标和發包工作。

(3)不論是業主方選定的分包方,還是經業主方授權由施工總承包管理方選定的分包方,施工總承包管理方都承擔對其的組織和管理責任。

(4)施工總承包管理方和施工總承包方承擔相同的管理任務和責任,即負責整個工程的施工安全控制、施工總進度控制、施工質量控制和施工的組織與協調等。


2.施工總承包模式下,業主甲與其指定的分包施工單位丙單獨簽訂了合同,則關于施工總承包方乙與丙關系的說法,正确的是( A )。

A.乙負責組織和管理丙的施工

B.乙隻負責甲與丙之間的索賠工作

C.乙不參與對丙的組織管理工作

D.乙隻負責對丙的結算支付,不負責組織其施工

【參考答案】A

【解析】P6

施工總承包方是工程施工的總執行者和總組織者,它除了完成自己承擔的施工任務以外,還負責組織和指揮它自行分包的分包施工單位和業主指定的分包施工單位的施工(業主指定的分包施工單位有可能與業主單獨簽訂合同,也可能與施工總承包方簽約不論采用何種合同模式,施工總承包方應負責組織和管理業主指定的分包施工單位的施工,這也是國際慣例),并為分包施工單位提供和創造必要的施工條件。


3.某建設工程項目設立了采購部、生産部、後勤保障部等部門,但在管理中采購部和生産部均可在職能範圍内直接對後勤保障部下達工作指令,則該組織結構模式為( A )。

A.職能組織結構

B.線性組織結構

C.強矩陣組織結構

D.弱矩陣組織結構


【參考答案】A

【解析】在職能組織結構中,每一個職能部門可根據它的管理職能對其直接和非直接的下屬工作部門下達工作指令。在一般的工業企業中,設有人、财、物和産、供、銷管理的職能部門,另有生産車間和後勤保障機構等。 雖然生産車間和後勤保障機構并不一定是職能部門的直接下屬部門,但是,職能管理部門可以在其管理的職能範圍内對生産車間和後勤保障機構下達工作指令,這是典型的職能組織結構。參見教材P14。


4.針對建設工程項目中的深基礎工程編制的施工組織設計屬于( D )。

A.施工組織總設計

B.單項工程施工組織設計

C.單位工程施工組織設計

D.分部工程施工組織設計

【參考答案】D


【解析】P25

分部(分項)工程施工組織設計的内容

分部(分項)工程施工組織設計是針對某些特别重要的、技術複雜的,或采用新工藝、新技術施工的分部(分項)工程,如深基礎、無粘結預應力混凝土、特大構件的吊裝、大量土石方工程、定向爆破工程等為對象編制的,其内容具體、詳細,可操作性強,是直接指導分部(分項)工程施工的依據。


5.建設工程項目目标事前控制是指( B )。

A.事前分析可能導緻偏差産生的原因并在産生偏差時采取糾偏措施

B.事前分析可能導緻項目目标偏離的影響因素并針對這些因素采取預防措施

C.定期進行計劃值與實際值比較

D.發現項目目标偏離時及時采取糾偏措施

【參考答案】B

【解析】項目目标動态控制的核心是,在項目實施的過程中定期地進行項目目标的計劃值和實際值的比較,當發現項目目标偏離時采取糾偏措施。為避免項目目标偏離的發生,還應重視事前的主動控制,即事前分析可能導緻項目目标偏離的各種影響因素,并針對這些影響因素采取有效的預防措施。參見教材P28。


6.對建設工程項目目标控制的糾偏措施中,屬于技術措施的是( D )。

A.調整管理方法和手段

B.調整項目組織結構

C.調整資金供給方式

D.調整施工方法

【參考答案】D

【解析】技術措施是分析由于技術(包括設計和施工的技術)的原因而影響項目目标實現的問題,并采取相應的措施,如調整設計、改進施工方法和改變施工機具等。選項A是管理措施;選項B是組織措施;選項C是經濟措施;選項D是技術措施。參見教材P28。


7.當施工項目的實際進度比計劃進度提前、但業主方不要求提前工期時,适宜采用的進度計劃調整方法是( C )。

A.在時差範圍内調整後續非關鍵工作的起止時間以降低資源強度

B.進一步分解後續關鍵工作以增加工作項目,調整邏輯關系

C.适當延長後續關鍵工作的持續時間以降低資源強度

D.在時差範圍内延長後續非關鍵工作中直接費率大的工作以降低費用

【參考答案】C

【解析】當關鍵線路的實際進度比計劃進度提前時,若不拟提前工期,應選用資源占用量大或者直接費用高的後續關鍵工作,适當延長其持續時間,以降低其資源強度或費用;當确定要提前完成計劃時,應将計劃尚未完成的部分作為一個新計劃,重新确定關鍵工作的持續時間,按新計劃實施。


8.工程項目建設中的樁基工程經監督檢查驗收合格後,建設單位應将質量驗收證明在驗收後( D )内報送工程質量監督機構備案。

A.7天

B.10天

C.1月

D.3天

【參考答案】D

【解析】本題考查的是施工質量監督管理的實施。對工程項目建設中的結構主要部位(如粧基、基礎、主體結枘等)除進行常規檢查外,監督機構還應在分部工程驗收時進行監督,監督檢査驗收合格後,方可進行後續工程的施工,建設單位應将施工、設計、監理和建設單位各方分别簽字的質量驗收證明在驗收後三天内送工程質量監督機構備案。參見教材P183


9.在固定總價合同模式下,承包人承擔的風險是( D )。

A.全部價格的風險,不包括工作量的風險

B.全部工作量的風險,不包括價格的風險

C.工程變更的風險,不包括工程量和價格的風險

D.全部工作量和價格的風險

【參考答案】D

【解析】固定總價合同模式下,承包商的風險主要有兩個方面:一是價格風險,二是工作量風險。價格風險有報價計算錯誤、 漏報項目、物價和人工費上漲等。工作量風險有工程量計算錯誤、工程範圍不确定、工程變更或者由于設計深度不夠所造成的誤差等。參見教材P254。


10.單價合同模式下,承包人支付的建築工程險保險費,宜采用的計量方法是( A )。

A.估價法

B.均攤法

C.憑據法

D.分解計量法


11.根據《标準施工招标文件》,對承包人提出索賠的處理程序,正确的是( D )。

A.監理人收到承包人遞交的索賠通知書後,發現資料缺失,應及時現場取證

B.監理人答複承包人處理結果的期限是收到索賠通知書後28天内

C.發包人在承包人接受竣工付款證書後不再接受任何索賠通知書

D.發包人應在作出索賠處理結果答複後28天内完成賠付


12.如下所示網絡圖中,存在的繪圖錯誤是( C)。



A.節點編号錯誤

B.存在多餘節點

C.工作編号重複

D.有多個終點節點

【參考答案】C

【解析】本題考查的是雙代号網絡計劃。雙代号網絡圖中每一項工作都必須用一條箭線和兩個代号表示。若兩項工作的代号相同時,應使用虛工作加以區分。網絡圖節點的編号順序應從小到大,可不連續,但不允許重複。圖中②→③即代表工作A2又代表工作B1。存在工作編号重複的錯誤。參見教材136。


13.對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是100m3,計劃單價為300元/m3;當月實際完成工作量是120m3,實際單價為320元/m3。則關于該項目當月成本偏差分析的說法,正确的是( A )。

A.費用偏差為-2400元,成本超支

B.費用偏差為6000元,成本節約

C.進度偏差為6000元,進度延誤

D.進度偏差為2400元,進度提前

【參考答案】A

【解析】本題考查的是赢得值法。費用偏差=已完工作預算費用-已完工作實際費用,進度偏差=已完工作預算費用-計劃工作預算費用。已完工作預算費用=120×300=36000元,已完工作實際費用=120×320=38400元,計劃工作預算費用=100×300=30000元。因此費用偏差=36000-38400=-2400元,成本超支;進度偏差36000-30000=6000元,進度提前。參見教材P112。


14.在工程實施過程中發生索賠事件後,承包人首先應做的工作是在合同規定時間内( A )。

A.向發包人發出書面索賠意向通知

B.向工程項目建設行政主管部門報告

C.向造價工程師提交正式索賠報告

D.收集完善索賠證據


15.縣級以上安全生産監督管理部門可給予本行政區域内施工企業警告,并處3萬元以下罰款的情形是( D )。

A.未按規定編制應急預案

B.未按規定組織應急預案演練

C.未按規定公布應急預案

D.未按規定進行應急預案備案

【參考答案】D

【解析】施工單位應急預案未按照規定備案的,由縣級以上安全生産監督管理部門給予警告,并處三萬元以下罰款。參見教材P209。

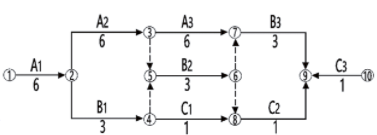

16.某雙代号網絡計劃如下圖所示(時間單位:天),其計算工期是( B )天。


A.12

B.22

C.14

D.17


17.某工程施工中,操作工人不聽從指導,在澆築混凝土時随意加水造成混凝土質量事故,按事故責任分類,該事故屬于( D )。

A.自然災害事故

B.指導責任事故

C.一般責任事故

D.操作責任事故


18.下列建築施工企業為從事危險作業的職工辦理的保險中,屬于非強制性保險的是( C )。A.工傷保險

B.基本醫療保險

C.意外傷害保險

D.失業保險

【參考答案】B

【解析】工傷保險費的征繳按照《社會保險費征繳暫行條例》關于基本養老保險費、基本醫療保險費、失業保險費的征繳規定執行。 自 2011年7月1日起實施的新《中華人民共和國建築法》第四十八條規定"建築施工企業應當依法為職工參加工傷保險繳納工傷保險費。鼓勵企業為從事危險作業的職工辦理意外傷害保險,支付保險費。" 明确了建築施工企業作為用人單位,為職工參加工傷保險并交納工傷保險費是其應盡的法定義務,但為從事危險作業的職工投保意外傷害險并非強制性規定,是否投保意外傷害險由建築施工企業自主決定。參見教材P202。


19.建設工程施工質量驗收時,分部工程的劃分一般按( B )确定。

A.施工工藝、設備類别

B.專業性質、工程部位

C.專業類别、工程規模

D.材料種類、施工程序

【參考答案】B

【解析】分部工程的劃分應按下列原則确定; ①可按專業性質、工程部位确定。②當分部工程較大或較複雜時,可按材料種類、施工特點、施工程序、專業系統及類别等劃分為若幹子分部工程。參見教材P164。


20.下列建設工程項目中,宜采用成本加酬金合同的是( A )。

A.時間特别緊迫的搶險、救災工程項目

B.采用的技術成熟,但工程量暫不确定的工程項目

C.工程結構和技術簡單的工程項目

D.工程設計詳細、工程任務和範圍明确的工程項目


21.下列建設工程項目成本管理的任務中,作為建立施工項目成本管理責任制、開展施工成本控制和核算的基礎是( B )。

A.成本預測

B.成本計劃

C.成本考核

D.成本分析

【參考答案】B

【解析】P98

成本計劃是以貨币形式編制施工項目在計劃期内的生産費用、成本水平、成本降低率以及為降低成本所采取的主要措施和規劃的書面方案。它是建立施工項目成本管理責任制、開展成本控制和核算的基礎。


22.關于分部分項工程量清單項目與定額子目關系的說法,正确的是( D )。

A.清單項目與定額子目之間是一一對應的

B.一個定額子目不能對應多個清單項目

C.清單項目與定額子目的工程量計算規則是一緻的

D.清單項目組價時,可能需要組合幾個定額子目

【參考答案】D

【解析】清單項目一般以一個"綜合實體" 考慮,包括了較多的工程内容,計價時可能出現一個清單項目對應多個定額子目的情況。因此計算綜合單價的第一步就是将清單項目的工程内容與定額項目的工程内容進行比較,結合清單項目的特征描述,确定拟組價清單項目應該由哪幾個定額子目來組合。參見教材P65。


23.某建設工程施工橫道圖進度計劃如下表所示,則關于該工程施工組織的說法,正确的是( D )。


   注:Ⅰ、Ⅱ表示樓層:1、2、3、4表示施工段

A.各層内施工過程間不存在技術間歇和組織間歇

B.所有施工過程由于施工樓層的影響,均可能造成施工不連續

C.由于存在兩個施工樓層,每一施工過程均可安排2個施工隊伍

D.在施工高峰期(第9日~第24日期間),所有施工段上均有工人在施工


24.為消除施工質量通病而采用新型腳手架應用技術的做法,屬于質量影響因素中對( C )因素的控制。

A.材料

B.機械

C.方法

D.環境

【參考答案】C


【解析】施工方法包括施工技術方案、 施工工藝、工法和施工技術措施等。從某種程度上說,技術工藝水平的高低,決定了施工質量的優劣。采用先進合理的工藝、技術,依據規範的工法和作業指導書進行施工, 必将對組成質量因素的産品精度、強度、平整度、清潔度、耐久性等物理、化學特性等方面起到良性的推進作用。比如建設主管部門在建築業中推廣應用的多項新技術,包括地基基礎和地下空間工程技術、高性能混凝土技術、高強度鋼筋和預應力技術、新型模闆及腳手架應用技術、鋼結構技術 、建築防水技術以及BIM等信息技術,對消除質量通病保證建設工程質量起到了積極作用,收到了明顯的效果。參見教材P154。


25.根據《标準施工招标文件》,關于暫停施工的說法,正确的是(A)。

A.因發包人原因發生暫停施工的緊急情況時,承包人可以先暫停施工,并及時向監理人提出暫停施工的書面請求

B.發包人原因造成暫停施工,承包人可不負責暫停施工期間工程的安全保障

C.施工中岀現意外情況需要暫停施工的,所有責任由發包人承擔

D.由于發包人原因引起的暫停施工,承包人有杈要求延長工期和(或)增加費用,但不得要求補償利潤

【參考答案】A

【解析】本題考查的是施工承包合同的主要内容。不論由于何種原因引起的暫停施工,暫停施工期間承包人應負責妥善保護工程并提供安全保障,故選項B錯誤。由于發包人原因引起的暫停施工造成工期延誤的,承包人有權要求發包人延長工期和(或)增加費用,并支付合理利潤,故選項D錯誤。參見教材P237。



26.根據《建設工程施工專業分包合同(示範文本)》,關于專業分包的說法,正确的是( B )。

A.分包工程合同不能采用固定價格合同

B.分包工程合同價款與總包合同相應部分價款沒有連帶關系

C.專業分包人應按規定辦理有關施工噪音排放的手續,并承擔由此發生的費用

D.專業分包人隻有在收到承包人的指令後,才能允許發包人授權的人員在工作時間内進入分包工程施工場地

【參考答案】B

分包工程合同價款可以采用固定價格、可調價格、成本加酬金三種方式。分包合同價款與總包合同相應部分價款無任何連帶關系。參見教材P245。


27.根據《建設工程施工專業分包合同(示範文本)》,關于專業工程分包人做法,正确的是( C )。

A.須服從監理人直接發出的與專業分包工程有關的指令

B.可直接緻函監理人,要求對相關指令進行澄清

C.不能以任何理由直接緻函給發包人

D.在接到監理人指令後,可不執行承包人的指令

【參考答案】C

【解析】本題考查的是專業工程分包人的主要責任和義務。分包人須服從承包人轉發的發包人或工程師(監理人)與分包工程有關的指令。未經承包人允許,分包人不得以任何理由與發包人或工程師(監理人)發生直接工作聯系,分包人不得直接緻函發包人或工程師(監理人),也不得直接接受發包人或工程師(監理人)的指令。如分包人與發包人或工程師(監理人)發生直接工作聯系,将被視為違約,并承擔違約責任。參見教材P245。


28.根據《标準施工招标文件》,關于施工合同變更權和變更程序的說法,正确的是( B )。

A.發包人可以直接向承包人發出變更意向書

B.承包人根據合同約定,可以向監理人提出書面變更建議

C.承包人書面報告發包人後,可根據實際情況對工程進行變更

D.監理人應在收到承包人書面建議後30天内做出變更指示

【參考答案】B

【解析】根據《标準施工招标文件》中通用合同條款的規定,在履行合同過程中,經發包人同意,監理人可按合同約定的變更程序向承包人作出變更指示,承包人應遵照執行。沒有監理人的變更指示,承包人不得擅自變更。監理人收到承包人書面建議後,應與發包人共同研究,确認存在變更的,應在收到承包人書面建議後的14天内作出變更指示。經研究後不同意作為變更的,應由監理人書面答複承包人。參見教材P259。



29.政府對工程質量監督的行為從性質上屬于( C )。

A.技術服務

B.委托代理

C.行政執法

D.司法審查

【解析】工程質量監督的性質屬于行政執法行為,是為了保護人民生命和财産安全,由主管部門依據有關法律法規和工程建設強制性标準,對工程實體質量和工程建設、勘察、設計、施工、監理單位(此五類單位簡稱為工程質量責任主體)和質量檢測等單位的工程質量行為實施監督。


30.根據《建設工程施工合同(示範文本)》,工程變更引起施工方案改變并使措施項目發生變化時,承包人提出調整措施項目費的,首先應采取的做法是( D )。

A.提出措施項目變化後增加費用的估算

B.在該措施項目施工結束後提交增加費用的證據

C.加快施工盡快完成措施項目

D.将拟實施的方案提交發包人确認并說明變化情況

【參考答案】D

【解析】工程變更引起施工方案改變并使措施項目發生變化時,承包人提出調整措施項目費的,應事先将拟實施的方案提交發包人确認,并應詳細說明與原方案措施項目相比的變化情況。拟實施的方案經發承包雙方确認後執行,并應按照規定調整措施項目費。參見教材P84。


31.下列對工程項目施工質量的要求中,體現個性化要求的是( D )。

A.符合國家法律、法規的要求

B.不僅要保證産品質量,還要保證施工活動質量

C.符合工程勘察、設計文件的要求

D.符合施工質量評定等級的要求


32.編制人工定額時,為了提高編制效率,對于同類型産品規格多、工序重複、工作量小的施工過程,宜采用的編制方法是( C )。

A.比較類推法

B.技術測定法

C.統計分析法

D.試驗測定法


33.根據《建設工程施工合同(示範文本)》,承包人提供質量保證金的方式原則上應為( C )。

A.相應比例的工程款

B.相應額度的擔保物

C.質量保證金保函

D.相應額度的現金

【參考答案】C

【解析】承包人提供質量保證金有以下三種方式;(1)質量保證金保函;(2)相應比例的工程款;(3)雙方約定的其他方式。除專用合同條款另有約定外,質量保證金原則上采用上述第(1)種方式。即質量保證金保函。參見教材P93。


34.下列風險控制方法中,屬于第一類危險源控制方法的是( B )。

A.消除或減少故障

B.隔離危險物質

C.增加安全系數

D.設置安全監控系統

【參考答案】B

【解析】風險控制方法

(1)第一類危險源控制方法

可以采取消除危險源、限制能量和隔離危險物質、個體防護、應急救援等方法。建設工程可能遇到不可預測的各種自然災害引發的風險,隻能采取預測 、預防 、應急計劃和應急救援等措施,以盡量消除或減少人員傷亡和财産損失。

( 2 )第二類危險源控制方法

提高各類設施的可靠性以消除或減少故障、增加安全系數、設置安全監控系統、改善作業環境等。最重要的是加強員工的安全意識培訓和教育,克服不良的操作習慣,嚴格按章辦事,并在生産過程保持良好的生理和心理狀态。參見教材P204。


35.關于建設工程項目進度計劃系統構成的說法,正确的是( D )。

A.進度計劃系統是對同一個計劃采用不同方法表示的計劃系統

B.同一個項目進度計劃系統的組成不變

C.同一個項目進度計劃系統中的各進度計劃之間不能相互關聯

D.進度計劃系統包括對同一個項目按不同周期進度計劃組成的計劃系統

【參考答案】D

【解析】由于項目進度控制不同的需要和不同的用途,業主方和項目各參與方可以編制多個不同的建設工程項目進度計劃系統,這裡就包括由不同周期的計劃構成的進度計劃系統。參見教材P130。


36.下列質量控制活動中,屬于事中質量控制的是( D )。

A.設置質量控制點

B.明确質量責任

C.評價質量活動結果

D.約束質量活動行為

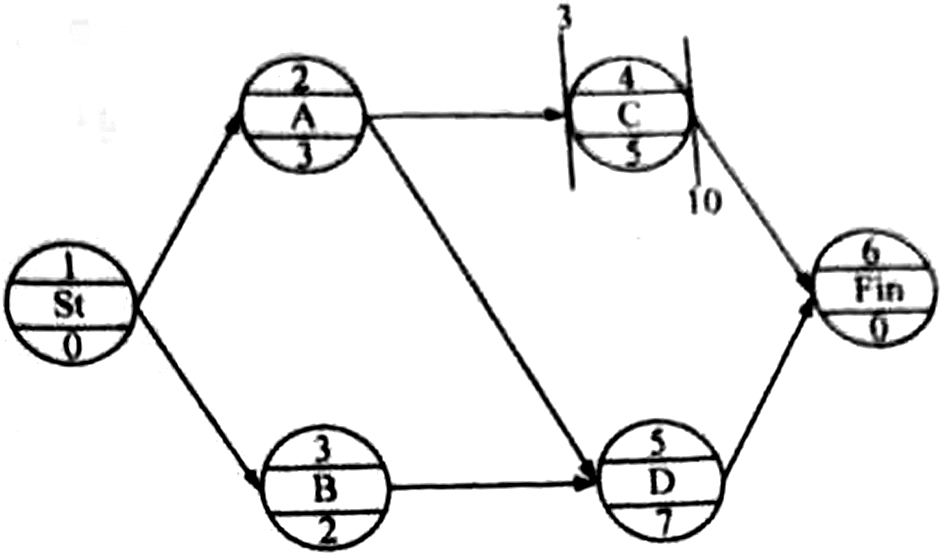

37.單代号網絡計劃中,工作C的已知時間參數(單位:天)标注如下圖所示,則該工作的最遲開始時間、最早完成時間和總時差分别是( B )天。


A.3、10、5

B.5、8、2

C.3、8、5

D.5、10、2

參考答案】B

【解析】由圖可知,C 工作的最早開始是3,最遲完成是10,工作的持續時間為5,所以C 作的最遲開始是10-5=5.最早完成是3+5=8.有标号法可知,總時差等于2.



38.某建設工程項目在施工中發生了緊急性的安全事故,若短時間内無法與發包人代表和總監理工程師取得聯系,則項目經理有權采取措施保證與工程有關的人身和财産安全,但應( D )。

A.立即向建設主管部門報告

B.在48小時内向承包人的企業負責人提交書面報告

C.在24小時内向發包人代表進行口頭報告

D.在48小時内向發包人代表提交書面報告

【解析】緊急情況下,無法與發包人代表和總監理工程師取得聯系,項目經理為了确保安全,

可以先停工,48 小時内書面報告監理人或發包人。


39.施工企業投标報價時,周轉消耗量應按( B )計算。

A.一次使用量

B.攤銷量

C.每次的補給量

D.損耗率

【參考答案】B

【解析】本題考查的是問轉性材料消耗定額的編制。定額中周轉材料消耗量指标,應當用一次使用量和擁銷量兩個指标表示。一次使用量是指周轉材料在不重複使用時的一次使用量,供施工企業組織施工用。攤銷量是指周轉材料退出使用,應分擁到每計量單位的結構構件的問轉材料消耗量,供施工企業成本核算或投标報價使用。參見教材P62。


40.在建設工程項目施工前,承包人對難以控制的風險向保險公司投保,此行為屬于風險應對措施中的( C )。

A.風險規避

B.風險減輕

C.風險轉移

D.風險保留

【參考答案】C

【解析】常用的風險對策包括風險規避、減輕、自留、轉移及其組合等策略。對難以控制的風險向保險公司投保是風險轉移的一種措施。參見教材P40。


41.根據《建設工程施工合同(示範文本)》,招标人要求中标人提供履約擔保時,招标人應同時向中标人提供的擔保是( C )。

A.履約擔保

B.預付款擔保

C.工程款支付擔保

D.資金來源證明

【答案】C

【解析】支付擔保是中标人要求招标人提供的保證履行合同約定的工程款支付義務的擔保。



42.下列建設工程施工信息内容中,屬于施工記錄信息的是( D )。

A.施工試驗記錄

B.隐蔽工程驗收記錄

C.主體結構驗收記錄

D.材料設備進場記錄

【答案】D

【解析】施工記錄信息包括:施工日志、質量檢查記錄、材料設備進場記錄、用工記錄表等。


43.關于施工總承包管理模式特點的說法,正确的是( C )。

A.支付給分包單位的款項由業主直接支付,不經過總承包管理單位

B.業主對分包單位的選擇沒有控制權

C.對分包單位的質量控制主要由施工總承包管理單位進行

D.總承包管理單位除了收取管理費以外,還可賺總包與分包之間的差價

【解析】A 選項錯誤,正确表述為,對各個分包單位的各種款項可以通過施工總承包管理單位支付,也可以由業主直接支付。B 選項錯誤,正确表述為,業主對分包單位的選擇具有控制權。D 選項錯誤,正确表述為,施工總承包管理單位隻收取管理費,不賺取總包與分包之間的差價。


44.根據《建設工程監理規範》,關于土方回填工程旁站監理的說法,正确的是( A )。

A.承包人應在施工前24小時書面通知監理方

B.監理人員實施旁站監理的依據是監理規劃

C.旁站監理人員僅對施工過程跟班監督

D.旁站監理人員到場但未在監理記錄上簽字,不影響進行下一道工序施工

【參考答案】A

【解析】B 選項錯誤,正确表述為,監理人員實施旁站監理的依據是監理實施細則。C選項錯誤,正确表述為,旁站監理人員對施工過程跟班監督,及時發現和處理出現的質量問題,并做好記錄工作。D 選項錯誤,正确表述為,旁站監理人員到場未在監理記錄上簽字,不得進行下一道工序施工。


45.根據《建設工程工程量清單計價規範》,投标人進行投标報價時,發現某招标工程量清單項目特征描述與設計圖紙不符,則投标人在确定綜合單價時,應( A )。

A.以招标工程量清單項目的特征描述為報價依據

B.以設計圖紙作為報價依據

C.綜合兩者對項目特征共同描述作為報價依據

D.暫不報價,待施工時依據設計變更後的項目特征報價


46.下列施工職業健康安全與環境管理體系的運行、維持活動中,屬于管理體系運行的是( A )。

A.管理評審

B.内部審核

C.合規性評價

D.文件管理


47.下列施工工程合同風險産生的原因中,屬于合同工程風險的是( A )。

A.非法分包

B.物價上漲

C.偷工減料

D.惡意拖欠

【答案】A

【解析】按合同風險産生的原因分,可以分為合同工程風險和合同信用風險。合同工程風險是由于客觀原因和非主觀故意導緻的。如工程進展過程中發生不利的地質條件變化、工程變更、物價上漲、不可抗力等。合同信用風險是由于主觀故意原因導緻的。表現為合同雙方的機會主義行為,如業主拖欠工程款,承包商層層轉包、非法分包、偷工減料、以次充好、知假買假等。


48.采用時間-成本累積曲線法編制建設工程項目成本計劃時,為了節約資金貸款利息,所有工作的時間宜按( A )确定。

A.最遲開始時間

B.最早開始時間

C.最遲完成時間減幹擾時差

D.最早完成時間加自由時差

【參考答案】D

【解析】P109

用時間-成本累積曲線編制建設工程項目成本計劃時,一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的。


49.根據《特種作業人員安全技術培訓考核管理規定》,對首次取得特種作業操作證的人員,其證書的複審周期為( B )年一次。

A.1

B.3

C.6

D.10


50.施工現場文明施工管理的第一責任人是( D )。

A.建設單位負責人

B.施工單位負責人

C.項目專職安全員

D.項目經理

【參考答案】D

【解析】應确立項目經理為現場文明施工的第一責任人,以各專業工程師、施工質量、安全、材料、保衛、後勤等現場項目經理部人員為成員的施工現場文明管理組織,共同負責本工程現場文明施工工作。參見教材P214。


51.關于建設工程施工招标中評标的說法,正确的是( D )。

A.投标書中單價與數量的乘積之和與總價不一緻時,将作無效标處理

B.投标書正本、副本不一緻時,将作無效标處理

C.初步評審是對投标書進行實行性審查,包括技術評審和商務評審

D.評标委員會推薦的中标候選人應當限定在1-3人,并标明排列順序

【參考答案】D

【解析】本題考查的是施工招标與投标。單價與數量的乘積之各與所報的總價不一緻的應以單價為準,故選項A錯誤,标書正本和副本不一緻的,則以正本為準,故選項B錯誤。詳細評審是評标的核心,是對标書進行實質性審查,包括技術評審和商務評審,故選項C錯誤。P229。


52.下列施工現場環境保護措施中,屬于大氣污染防治處理措施的是( C )。

A.工地臨時廁所、化糞池采取防滲漏措施

B.禁止将有毒、有害廢棄物用于土方回填

C.易揚塵處采用密目式安全網封閉

D.機械設備安裝消聲器

【參考答案】C

【解析】選項A及選項C屬于水污染的處理方法;選項D是噪聲污染的處理方法。參見教材P218。


53.施工企業實施和保持質量管理體系應遵循的綱領性文件是( B )。

A.質量計劃

B.質量手冊

C.質量記錄

D.程序文件

【參考答案】B

【解析】質量手冊是質量管理體系的規範,是闡明一個企業的質量政策、質量體系和質量實踐的文件,是實施和保持質量體系過程中長期遵循的綱領性文件。參見教材P160。


54.根據《建設工程監理規範》,竣工驗收階段建設監理工作的主要任務是( D)。

A.負責編制工程管理歸檔文件并提交給政府主管部門

B.審查施工單位的竣工驗收申請并組織竣工驗收

C.參與工程預驗收并編寫工程質量評估報告

D.督促和檢查施工單位及時整理竣工文件和驗收資料

D.督促和檢查施工單位及時整理竣工文件和驗收資料,并提岀意見

【參考答案】D

【解析】本題考查的是建設工程監理的工作任務。竣工驗收階段建設監理工作的主要任務;(1)督促和檢查施工單位及時整理竣工文件和驗收資料,并提出意見;(2)審查施工單位提交的竣工驗收申請,編寫工程質量評估報告;(3)組織工程預驗收,參加業主組織的竣工驗收,并簽署竣工驗收意見;(4)編制、整理工程監理歸檔文件并提交給業主。參見教材P44。


55.關于施工企業年度成本分析的說法,正确的是( A )。

A.分析的依據是年度成本報表

B.一般一年結算一次,可将本年度成本轉入下一年

C.分析應以本年度開工建設的項目為對象,不含以前年度開工的項目

D.分析應以本年度竣工驗收的項目為對象,不含本年度未完工的項目


56.建設工程項目進度計劃按編制的深度可分為( C )。

A.指導性進度計劃、控制性進度計劃、實施性進度計劃

B.裡程碑表、橫道圖計劃、網絡計劃

C.總進度計劃、單項工程進度計劃、單位工程進度計劃

D.年度進度計劃、季度進度計劃、月進度計劃

【參考答案】C

【解析】本題考查的是建設工程項目進度計劃系統。由不同深度的計劃構成的進度計劃系統包括:(1)總進度規劃(計劃);(2)項目子系統進度規劃(計劃)(3)項目子系統中的單項工程進度計劃等。參見教材P29~130。



57.下列合同實施偏差的調整措施中,屬于組織措施的是( A )。見模拟試題第473題

A.增加人員投入

B.增加資金投入

C.采取索賠手段

D.變更合同條款

【參考答案】A

【解析】根據合同實施偏差分析的結果,承包商應該采取相應的調整措施,調整措施可以分為;

(1)組織措施,如增加人員投入,調整人員安排,調整工作流程和工作計劃等。

(2)技術措施,如變更技術方案 ,采用新的高效率的施工方案等。

(3)經濟措施,如增加投入,采取經濟激勵措施等。

(4)合同措施,如進行合同變更 ,簽訂附加協議,采取索賠手段等。

參見教材P259。



58.根據《建設工程工程量清單計價規範》,關于暫列金額的說法,正确的是( B )。

A.由承包單位依據項目情況,按計價規定估算

B.由建設單位掌握使用,若有餘額,則歸建設單位

C.在施工過程中,由承包單位使用,監理單位監管

D.由建設單位估算金額,承包單位負責使用,餘額雙方協商處理

【參考答案】B

【解析】本題考查的是建築安裝工程費用計算。暫列金額由建設單根據工程特點,按有關計價規定估算,施工過程中由建設單位掌握使用、扣除合同價款調整後如有餘額,歸建設見教材P56


59.為了保證工程質量,對重要建材的使用,必須經過( A )。

A.監理工程師簽字、項目經理簽準

B.總監理工程師簽字

C.業主現場代表簽準

D.業主現場代表簽字、監理工程師簽準

【參考答案】A

【解析】施工單位應當按照現行的《建築工程檢測試驗技術管理規範》JGJ 190和工程項目的設計要求,建立建材進場驗證制度,嚴格核驗相關的建材備案證、産品質量保證書、有效期内的産品檢測報告等供現場備查的證明文件和資料,做好建材采購、驗收、檢驗和使用綜合台賬,并按規定對進場建材進行複驗把關,對重要建材的使用,必須經過監理工程師簽字和項目經理簽準。必要時,監理工程師應對進場建材進行平行檢驗。參見教材P165。


60.根據應急預案體系的構成,針對深基坑開挖編制的應急預案屬于( A )。

A.專項施工方案

B.專項應急預案

C.現場處置預案

D.危大工程預案

【參考答案】A

【解析】專項應急預案是針對具體的事故類别(如基坑開挖、腳手架拆除等事故 ) 、危險源和應急保障而制定的計劃或方案,是綜合應急預案的組成部分,應按照綜合應急預案的程序和要求組織制定,并作為綜合應急預案的附件。專項應急預案應制定明确的救援程序和具體的應急救援措施。參見教材P207。


61.關于單價合同的說法,正确的是(D )。

A.實際工程款的支付按照估算工程量乘以合同單價進行計算

B.單價合同又分為固定單價合同、變動單價合同、成本補償合同

C.變動單價合同允許随工程量變化而調整工程單價、業主承擔風險較小

D.固定單價合同适用于工期較短、工程量變化輻度不會太大的項目

【參考答案】D

【解析】選項A錯誤:單價合同以實際完成的工程量進行結算,但被監理工程師計量的工程數量,并不一定是承包人實際施工的數量。計量的幾何尺寸要以設計圖紙為依據,監理工程師對承包人超出設計圖紙要求增加的工程量和自身原因造成返工的工程量,不予計量。選項B錯誤:單價合同又分為固定單價合同和可變動單價合同。選項C錯誤:當采用變動單價合同時合同雙方可以約定一個估計的工程量,當實際工程量發生較大變化時可以對單價進行調整,同時還應該約定如何對單價進行調整。當然也可以約定,當通貨膨脹達到一定水平或者國家政策發生變化時可以對哪些工程内容的單價進行調整以及如何調整等。因此,承包商的風險就相對較小。相對的,業主承擔的風險就較大。選項D正确:固定單價合同适用于工期較短、工程量變化幅度不會太大的項目。 參見教材P253。


62.根據《建設工程施工勞務分包合同(示範文本)》,必須由勞務分包人辦理并支付保險費用的是( D )。

A.為租賃使用的施工機械設備辦理保險

B.為運至施工場地用于勞務施工的材料辦理保險

C.為施工場地内的自有人員及第三方人員生命财産辦理保險

D.為從事危險作業的職工辦理意外傷害險

【參考答案】D

【解析】勞務分包人必須為從事危險作業的職工辦理意外傷害保險,并為施工場地内自有人員生命财産和施工機械設備辦理保險。支付保險費用。參見教材P247。


63.某工作有2個緊後工作,緊後工作的總時差分别是3天和5天,對應的間隔時間分别是4天和3天,則該工作的總時差是( A )天

A.7

B.6

C.8

D.9

【參考答案】A

【解析】總時差TFi等于該工作的各個緊後工作j的總時差TFj加該工作與其緊後工作之間的時間間隔LAG之和的最小值,即;TFi=MIN(LAG+TFj),本題該工作總時差應為3+4=7天。參見教材P146。


64.工程施工職業健康安全管理工作包括:①确定職業健康安全目标;②識别并評價危險源及風險;③持續改進相關措施和績效;④編制技術措施計劃;⑤措施計劃實施結果驗證。正确的程序是( A )。

A.②-①-④-⑤-③

B.①-②-④-⑤-③

C.①-②-⑤-④-③

D.②-①-④-③-⑤

【參考答案】A

【解析】工程施工職業健康安全管理應遵循下列程序

①識别并評價危險源及風險;

②确定職業健康安全目标;

③編制并實施項目職業健康安全技術措施計劃;

④職業健康安全技術措施計劃實施結果驗證;

⑤持續改進相關措施和績效。

參見教材P191。


65.根據建質[2010]111号,施工質量事故發生後,事故現場有關人員應立即向工程( B )報告。

A.施工單位負責人

B.建設單位負責人

C.監理單位負責人

D.設計單位負責人


66.在項目質量成本的構成内容中,特殊質量保證措施費用屬于( A )。

A.外部質量保證成本

B.外部損失成本

C.内部損失成本

D.預防成本

【參考答案】A

參見教材P158


67.根據《建設工程項目管理規範》,進度控制的工作包括:①編制進度計劃及資源需求計劃;②采取糾偏措施或調整計劃;③分析計劃執行的情況;④實施跟蹤檢查,收集實際進度數據。其正确的順序是( D )。

A.④-②-③-①

B.②-①-③-④

C.③-①-④-②

D.①-④-③-②

【參考答案】D

【解析】本題考查的是施工進度控制的任務。施工方進度控制的主要工作環節包括;(1)編制施工進度計劃及相關的資源需求計劃;(2)組織施工進度計劃的實施;(3)施工進度計劃的檢查與調整。在進度計劃實施過程中,應進行下列工作;(1)跟蹤檢查,收集實際進度數據;(2)将實際進度數據與進度計劃對比;(3)分析計劃行的情況(4)對産生的偏差,采取措施予以糾正或調整計劃;(5)檢查措施的落實情況;(6)進度計劃的變更必須與有關單位和部門及時溝通。參見教材P148-149。



68.根據《建設工程施工合同(示範文本)》,招标工程一般以投标截止日前( C )天作為基準日。

A.7

B.14

C.28

D.42


69.施工單位在項目開工前編制的測量控制方案,一般應經( A )批準後實施。

A.項目技術負責人

B.項目經理

C.業主代表

D.施工員


70.某建設工程項目的造價中人工費為3000萬元,材料費為6000萬元,施工機具使用費為1000萬元,企業管理費為400萬元,利潤為800萬元,規費為300萬元,各項費用均不包含增值稅可抵扣進項稅額,增值稅稅率為9%。則增值稅銷項稅額為( A )萬元。

A.1035

B.900

C.936

D.1008

【參考答案】A

【解析】本題考查的是建築業增值稅計算辦法。當采用一般計稅方法時,建築業增值稅稅率為10%。計算公式為:增值稅銷項稅額-稅前造價×9%;稅前造價為人工費、材料費、施工機具使用費、企業管理費、利潤和規費之和,各費用項目均不包含增值稅可抵扣進項稅額的價格計算。(3000+6000+1000+400+800+300)×9%=1035萬元。參見教材P57



二、多項選擇題(共25題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)。

71.下列與材料有關的費用中,應計入建築安裝工程材料費的有( ABCD )。

A.運雜費

B.運輸損耗費

C.采購費

D.工地保管費

E.檢驗試驗費


72.關于建設工程項目進度管理職能各環節工作的說法,正确的有(   )。

A.對進度計劃值和實際值比較,發現進度推遲是提出問題環節

B.落實夜班施工條件并組織施工是決策環節的工人生

C.提出多個加快進度的方案并進行比較是籌劃環節的工作

D.檢查增加夜班施工的決策能否被執行是檢查環節的工作

E.增加夜班施工執行的效果評價是執行環節的工作

【參考答案】ACD

【解析】本題考查的是管理職能分工在項目管理中的應用

提出問題——通過進度計劃制和實際值的比較,發現進度推遲了。

籌劃——加快進度有多種可能的方案,如改一班工作制為兩班工作制,增加夜班作業,增加施工設備或改變施工方法,針對這幾個方案進行比較。

決策——從上述幾個可能的方案中選擇一個将被執行的方案,如增加夜班作業。

執行——落實夜班施工的條件,組織夜班施工。

檢查——檢查增加夜班施工的決策能否被執行,如已執行,則檢查執行的效果如何。參見P20。


73.根據《質量管理體系基礎和術語》,質量管理應遵循的原則有( ABCD )。

A.過程方法

B.循證決策

C.全員積極參加

D.領導作用

E.以内部實力為關注焦點

【參考答案】ABCD

【解析】本題考查的是施工企業質量管理體系的建立和認證。《質量管理體系基礎和術語》GBT19000-2016提出了質量管理的七項原則,内容如下:(1)以顧客為關注焦點;(2)領導作用;(3)全員積極參與(4)過程方法(5)改進(6)循證決策;(7)關系管理。參見教材P159~160


74.建設行政管理部門對工程質量監督的内容有(BCDE )。

A.審核工程建設标準的完整性

B.抽查質量檢測單位的工程質量行為

C.抽查工程質量責任主體的工程質量行為

D.參與工程質量事故的調查處理

E.監督工程竣工驗收

【參考答案】BCDE

【解析】本題考查的是施工質量監督管理的制度。工程質量監督管理包括下列内容:

(1)執行法律法規和工程建設強制性标準的情況;(2)抽查涉及工程主體結構安全和主要使用功能的工程實體質量(3抽查工程質量責任主體和質量檢測等單位的工程質量行為(4)抽查主要建築材料、建築構配件的質量;(5)對工程竣工驗收進行監督(6)組織或者參與工程質量事故的調查處理;(7)定期對本地區工程質量狀況進行分析(8)依法對違法違規行為實施處罰,參見材材p182


75.網絡計劃中工作的自由時差是指該工作(   )。

A.最遲完成時間與最早完成時間的差

B.所有緊後工作最早開始時間的最小值與本工作最早完成時間的差值

C.與所有緊後工作間波形線段水平長度和的最小值

D.與其所有緊後工作自由時差與間隔時間和的最小值

E.與所有緊後工作間間隔時間的最小值


76.根據《工程網絡計劃技術規程》,網絡計劃中确定工作持續時間的方法有(   )。

A.經驗估算法

B.試驗推算法

C.寫實記錄法

D.定額計算法

E.三時估算法


77.某工程網絡計劃工作邏輯關系如下表所示,則工作A的緊後工作有( ABCE )。

工作

A

B

C

D

E

G

H

緊前工作

-

A

A、B

A、C

C、D

A、E

E、G


A.工作B

B.工作C

C.工作D

D.工作E

E.工作G


78.根據《建設工程施工合同(示範文本)》,采用變動總價合同時,雙方約定可對合同價款進行調整的情形有( BDE )。

A.承包人承擔的損失超過其承受能力

B.外彙彙率變化影響合同價款

C.一周内非承包人原因停電造成的停工累計達到7小時

D.工程造價管理部門公布的價格調整

E.法律、行政法規和國家有關政策變化影響合同價款


79.下列施工成本管理的措施中,屬于技術措施的有( BC )。

A.确定合适的施工機槭、設備使用方案

B.落實各種變更簽證

C.在滿足功能要求下,通過改變配合比降低材料消耗

D.加強施工調度,避免物料積壓

E.确定合理的成本控制工作流程

【參考答案】AC

【解析】本題考査的是施工成本管理的措施。選項B屬于經濟措施;選項D和選項E屬于組織措施。參見教材P100~101。

B.确定合适的施工機械、設備使用方案

C.在滿足功能要求下,通過改變配合比降低材料消耗

D.加強施工調度,避免物料積壓

E.确定合理的成本控制工作流程


80.關于建設工程施工招标标前會議的說法,正确的有(A CE )。

A.标前會議是招标人按投标須知在規定的時間、地點召開的會議

B.招标人對問題的答複函件須注明問題來源

C.招标人可以根據實際情況在标前會議上确定延長投标截止時間

D.标前會議紀要與招标文件内容不一緻時,應以招标文件為準

E.标前會議結束後,招标人應将會議紀要用書面通知形式發給每個獲得投标文件的投标意向者

【參考答案】ACE

【解析】本題考查的是标前會議。選項B的正确說法是對問題的答複不需要說明問題來源,選項D的正确說法為;當補充文件與招标文件内容不一緻時,應以補充文件為準。參見教材P228-229。


81.施工企業法定代表人與項目經理協商制定項目管理目标責任書的依據有( ACDE )。

A.項目合同文件

B.項目管理實施規劃

C.組織經營方針

D.項目實施條件

E.組織管理制度


82.建設工程施工合同索賠成立的前提條件有( ABE )。

A.與合同對照,事件已造成了承包人工程項目成本的額外支出或直接工期損失

B.造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任

C.造成工程費用的增加,已經超出承包人所能承受的範圍

D.造成工期損失的時間,已經超出承包人所能承受的範圍

E.承包人按合同規定的程序和時間提交索賠意向通知和索賠報告


83.根據《标準施工招标文件》,在合同履行中可以進行工程變更的情形有(   )。

A.改變合同工程的标高

B.改變合同中某項工作的施工時間

C.取消合同中某項工作,轉由發包人施工

D.為完成工程需要追加的額外工作

E.改變合同中某項工作的質量标準

【參考答案】ABDE

【解析】本題考查的是昰施工合同變更管理。根據《标準施工招标文件》中的通用合同定,除專用合同條款另有約定外,在履行合同中發生以下情形之一,應按照本條規定進行變更:(1)取消合同中任何一項工作,但被取消的工作不能轉由發包人或其他人實施。(2)改變合同中任何一項工作的質量或其他特性(3)改變合同工程的基線、标高、位置或尺寸(4)改變合同中任何一項工作的施工時間或改變已批準的施工工藝或順序(5)為完成工程需要追加的額外工作。參見教材P259


84.編制砌築工程的人工定額時,應計入時間定額的有(   )。

A.領取工具和材料的時間

B.制備砂漿的時間

C.修補前一天砌築工作缺陷的時間

D.結束工作時清理和返還工具的時間

E.閑聊和打電話的時間


85.根據《建設工程施工合同(示範文本)》,承包人提交的竣工結算申請單應包括的内容有( BCDE )。

A.所有已經支付的現場簽證

B.竣工結算合同價格

C.發包人已支付承包人的款項

D.應扣留的質量保證金

E.發包人應支付承包人的合同價款

【參考答案】BCDE

【解析】本題考查的是竣工結算款支付。竣工結算申請單應包括以下内容:(1)竣工結算合同(2)發包人已支付承包人的款項。(3)應扣留的質量保證金。已繳納履約保證金的或提供其他工程質量擔保方式的除外。(4)發包人應支付承包人的合同價款。參見教材P92


86.根據《建設工程施工勞務分包合同(示範文本)》,關于勞務分包人應承擔義務的說法,正确的有( ABC )。

A.須服從工程承包人轉發的發包人及工程師的指令

B.自覺接受工程承包人及有關部門的管理、監督和檢查

C.未經工程承包人授權或許可,不得擅自與發包人建立工作聯系

D.負責組織實施施工管理的各項工作,對工期和質量向發包人負責

E.應按時提交有關技術經濟資料,配合工程承包人辦理竣工驗收


87.施工組織總設計的編制程序中,先後順序不能改變的有( CE )。

A.先确定施工總體部署,再拟訂施工方案

B.先計算主要工種工程的工程量,再拟訂施工方案

C.先拟訂施工方案,再編制施工總進度計劃

D.先計算主要工種工程的工程量,再确定施工總體部署

E.先編制施工總進度計劃,再編制資源需求量

【參考答案】CE

【解析】本題考查的是施工組織總設計的編制程序。對于通常的編制程序而言有些順序是不可逆轉的,如:(1)拟訂施工方案後才可編制施工總進度計劃(因為進度的安排取決于施工的方案)。(2)編制施工總進度計劃後才可編制資源需求裡計劃(因為資源需求裡計劃要反映各種資源在時間上的需求)。參見教材P26


88.根據工程質量事故造成損失的程度分級,屬于重大事故的有( AB )。

A.50人以上100人以下重傷

B.5000萬元以上1億元以下直接經濟損失

C.3人以上10人以下死亡

D.1億元以上直接經濟損失

E.1000萬元以上5000萬元以下直接經濟損失


89.根據《建設工程安全生産管理條例》,應組織專家進行專項施工方案論證、審查的分部分項工程有( ADE )。

A.深基坑工程

B.起重吊裝工程

C.拆除工程

D.地下暗挖工程

E.高大模闆工程


90.關于分部分項工程成本分析資料來源的說法,正确的有( CD )。

A.實際成本來自實際工程量和計劃單價的乘積

B.投标報價來自預算成本

C.預算成本來自投标報價

D.目标成本來自施工預算

E.成本偏差來自預算成本與目标成本的差額


91.職業健康安全管理體系文件包括( ABD )。

A.管理手冊

B.程序文件

C.管理方案

D.作業文件

E.初始狀态評審文件


92.下列施工方進度控制的措施中,屬于組織措施的有( AB )。

A.評價項目進度管理的組織風險

B.進行項目進度管理的職能分工

C.學習進度控制的管理理念

D.優化計劃系統的體系結構

E.規範進度變更的管理流程


93.下列施工歸檔文件的質量要求中,正确的有( A )。

A.歸檔文件應為原件

B.竣工圖章尺寸為60mm×80mm

C.工程文件文字材料尺寸宜為A4幅面,圖紙采用國家标準圖幅

D.所有竣工圖均應加蓋竣工圖章

E.利用施工圖改繪竣工圖,必須标明變更修改依據


94.關于生産安全事故報告和調查處理“四不放過”原則的說法,正确的有( ABCD )。

A.事故原因未查清不放過

B.事故責任人員未受到處理不放過

C.防範措施沒有落實不放過

D.職工群衆未受到教育不放過

E.事故未及時報告不放過

【參考答案】ABCD

【解析】施工項目一旦發生安全事故,必須實施“四不放過”原則:

(1)事故原因未查清不放過

(2)事故責任人未受到處理不放過

(3)事故沒有制定切實可行的整改措施不放過

(4)事故責任人和周圍群衆沒有收到教育不放過

參見教材P210。



95.下列施工質量的影響因素中,屬于質量管理環境因素的有( AB )。

A.施工單位的質量管理制度

B.各參建單位之間的協調程度

C.管理者的質量意識

D.運輸設備的使用狀況

E.施工現場的道路條

【參考答案】AB

【解析】本題考查的是影響施工質量的主要因素。施工質量管理環境因素:主要指施工單位質量管理體系、質量管理制度和各參建施工單位之間的協調等因素。選項C屬于人的因素;選項D,屬于機械的因素;選項E,屬于施工作業環境因素。參見教材p155
