公司動态教育動态就業動态學習動态交流合作學習動态行業動态上課現場關于我們聯系我們資料下載1付款方式上課通知教務公告曆年真題模拟試題章節練習教學工程法規項目管理工程經濟建築實務機電實務市政實務公路實務礦業實務甯煤一建培訓課程介紹建造師(舊)一級建造師(舊)一級建造師(舊)二級建造師二級建造師(舊)造價工程師一級造價工程師二級造價工程師(舊)初級會計師(完成)(舊)消防工程師(舊)監理工程師監理工程師BIM應用工程師(舊)安全工程師初級安全工程師中級安全工程師物業管理師環境影響評價師造價員考試招标師建築八大員(舊)二級造價工程師一級消防工程師二級消防工程師(舊)經濟師經濟師中級會計職稱人力資源師會計從業資格注冊會計師中級會計師(完成)執業醫師執業藥師中醫專長(完成)鄉村醫師(完成)(舊)執業藥師護士考試衛生資格專本科學曆研究生考試教師資格MBA課程(舊)專本學曆(舊)在職研究生(舊)普通研究生11保障班建築專業保障班機電專業保障班市政專業保障班公路專業保過班建築專業保過班機電專業保過班市政專業保過班水利專業精品班建築專業精品班機電專業精品班市政專業保過班公路專業保障班水利專業精品班水利專業二級建造師精品班公共課精品班建築實務精品班市政實務精品班機電實務保障班公共課保障班市政實務保障班建築實務保障班機電實務保障班水利實務保過班公共課保過班建築實務保過班市政實務保過班機電實務保過班水利實務保過公路  取消保過礦業 取消一級建造師執業藥師消防保過班消防保障班消防精品 取消消防工程師保過班造價師精品造價 取消保障班造價師造價工程師
建築實務

2019年二級建造師《建築實務》真題及答案解析

來源:彙英教育作者:彙英教育浏覽數:417

2019年二級建造師《建築實務》真題及解析

一、單選題(共20 分,每題1 分。每題的備選項中,隻有1 個最符合題意)

1 下列功能房間中, 嚴禁設置在地下室的是( ) 。

A . 歌舞廳         B .老年人卧室        C .遊藝場          D .機械停車庫

彙英教育答案: B 基本知識P 3

2 .受強烈地震作用的多層砌體房屋, 通常破壞最嚴重的部位是( )。

A.基礎            B .樓蓋              C .牆身            D .圈梁

彙英教育答案: C 基本知識P 9

3 .下列裝飾構造中, 通常按線荷載考慮的是( ) 。

A .分區隔牆         B .地磚飾面       C .大型吊燈         D .種植盆景

彙英教育答案: A 基本知識P 1 5

4 .針對無墊層, 直接接觸土體澆築的構件, 一般情況下, 其最小

保護層厚度是( ) 。

A . 4 0 m m         B . 5 0 m m      C . 6 0 m m         D . 7 0 m m

彙英教育答案: D 基本知識P 1 7

5 . 符号“ ” 代表的牌号是( ) 。

A . H P B 3 0 0      B . H R B 3 3 5    C . H R B 4 0 0       D . H R B 5 0 0

彙英教育答案: C 基本知識P 2 6

6 .下列強度等級的水泥品種中, 屬于早強型水泥的是( ) 。

A . P · O 4 2 . 5      B . P· O 4 2 . 5 R    C . P · I 4 2 . 5      D . P · Ⅱ 4 2 . 5

彙英教育答案: B 基本知識P 2 8

7 .在樓層内進行距離測量時, 最常用的器具是( ) 。

A . 水平儀            B .經緯儀         C .鉛直儀         D .鋼卷尺

彙英教育答案: D 基本知識P 4 6

8 .一般情況下, 後澆帶混凝土的最低養護時間是( ) 。

A . 3 d               B . 7 d            C . 1 4 d         D . 2 1 d

彙英教育答案: C 基本知識P 6 9

9 .關于裝配式工程鋼筋套筒灌漿作業的做法,正确的是( )。

A .每工作班至少制作1 組試件                  B .漿料在制備後1 h 内用完

C . 制作邊長1 0 0 m m 的立方體試件          D .施工環境溫度不低于0℃

彙英教育答案: A 專業基本知識P 8 4

1 0 .關于玻璃幕牆工程的說法, 正确的是( ) 。

A .采用膠縫傳力的, 膠縫可采用矽酮耐候密封膠

B .全玻璃幕牆的闆面不得與其它剛性材料直接接觸

C .全玻璃幕牆不可以在現場打矽酮結構密封膠

D .不同金屬的接觸面之間可直接密貼連接

彙英教育答案: B 基本知識P 1 1 8

1 1 .根據《建築工程冬期施工規程》JG J / T 1 0 4 - 2 0 1 1, 可作為進入

冬期施工期限判定标準的是( ) 。

A .室外日最低溫度連續5 d 低于5℃

B .室外日平均溫度連續5 d 低于5℃

C .黃河以南地區1 1 月底至次年2 月底

D .黃河以北地區1 1 月中至次年3 月中

彙英教育答案: B 專業基本知識P 1 2 2

1 2 .下列内容中, 不屬于綠色施工“ 四節” 範疇的是( ) 。

A .節約能源            B .節約用地          C .節約用水       D .節約用工

彙英教育答案: D 基本知識P 1 6 1

1 3 .下列動火作業中, 屬于三級動火的是( ) 。

A .焊接工地圍擋                    B .地下室内焊接管道

C .作業層鋼筋焊接                  D .木工棚附近切割作業

彙英教育答案: A 基本知識靈活P 1 6 7

1 4 .針對市區主要路段的施工現場,其圍擋高度至少應為( )。

A . 1 . 5 m          B . 1 . 8 m            C . 2 . 0 m         D . 2 . 5 m

彙英教育答案: D 基本知識P 1 6 9

1 5 .一般情況下, 夜間施工的時段是( ) 。

A .當日1 8 時至午夜2 4 時          B .當日1 8 時至次日8 時

C .當日2 0 時至次日6 時            D .當日2 2 時至次日6 時

彙英教育答案: D 基本知識P 1 7 1

1 6 .下列标志類型中, 不屬于施工現場安全标志的是( )

A .禁止标志        B .警告标志           C .宣傳标志          D .提示标志

彙英教育答案: C 基本知識P 1 7 4

1 7 .關于檢驗批驗收組織的說法, 正确的是( ) 。

A .由施工單位專業工長組織           B .由總監理工程師組織

C .由施工單位專業質檢員組織         D.由專業監理工程師組織

彙英教育答案: D 基本知識P 2 5 0

18.關于建設工程竣工驗收備案的說法,正确的是( )。

A.在境外投資的項目也應進行備案       B.自竣工驗收合格之日起15d 内備案

C.應在工程所在地政府監督部門備案     D.應由施工單位辦理竣工備案手續

彙英教育答案:B 基本知識題P270

19.下列書寫材料中,填寫工程歸檔文件時可以使用的是( )

A.鉛筆             B.藍黑墨水            C.圓珠筆           D.紅色墨水

彙英教育答案:B 基本常識題P279

20.關于裝飾裝修工程現場防火安全的說法正确的是( )

A.易燃材料施工配套使用照明燈應有防爆裝置

B.易燃物品集中放置在安全區域時可不标記

C.現場金屬切割作業有專人監督時可不開動火證

D.施工現場可設置獨立的吸煙區并配備滅火器

彙英教育答案:A 基本常識題P307

二、多選題(共10 題,每題2 分,每題的備選項中,有2 個或2 個以上符合題意)

21.下列建築鋼材的性能指标中,屬于力學性能指标的是( )

A.拉伸            B.沖擊          C.疲勞          D.彎曲         E.焊接

彙英教育答案:ABC 基本知識題P27

22.關于天然花崗岩特性的說法,正确的有( )

A.呈堿性          B.高溫耐火      C.密度大         D.耐久性好      E.強度高

彙英教育答案:CDE 基本知識題P34

23.土方分層回填施工時,每層均應重點控制的施工參數有( )

A.虛鋪厚度        B.土料含水率    C.回填标高       D.相同壓實度    E.碾壓遍數

彙英教育答案:ABE 專業知識題P50

24.下列類型樁的施工方法中,包含成孔工序的有( )

A.擠密碎石樁      B.CFG 工法樁    C.人工挖孔樁    D.PHC 靜壓樁   E.鑽孔灌注樁

彙英教育答案:CE 專業知識題P57

25.下列施工工序中,屬于“鋼筋加工”工作内容的有( )

A.機械連接        B.下料切斷       C.搭接綁紮     D.彎曲成型       E.拉伸調直

彙英教育答案:BDE 基本知識題P63

26.關于施工現場電工作業的說法,正确的有( )

A.持證上崗        B.用絕緣工具     C.穿絕緣膠鞋    D.戴絕緣手套    E.帶負荷插拔插頭

彙英教育答案:ABCD 基本常識題P173-174

27.下列鋼結構施工用材料中,使用前必須進行烘焙的有( )

A.焊釘            B.焊接磁環       C.焊劑          D.藥芯焊絲      E.焊條

彙英教育答案:CDE 高實踐性P293

28.關于移動式操作平台安全控制的說法,正确的有( )

A.台面面積不得超過10m2              B.允許帶不多于2 人移動

C.台面高度不得超過5m                D.台面腳手闆要鋪滿釘牢固

E.台面四周設防護欄杆

彙英教育答案:ACDE 基本知識題P221

29.施工現場的塔吊必須停止作業的天氣狀況有( )。

A.浮塵           B.大雨           C.大雪           D.大霧          E.五級大風

彙英教育答案:BD(C) 基本常識題P226

30.針對居住建築的牆體保溫隔熱材料,應進行複驗的性能指标有( )

A.導熱系數       B.厚度          C.壓縮強度        D.密度       E.抗折強度

彙英教育答案:ACD 基本專業知識P321

三、案例題(共4 題,每題20 分)

案例一

背景資料

某潔淨廠房工程,項目經理指示項目技術負責人編制施工進度計劃,并評估項目總工程,項目技術負責人編制了相應施工進度安排(如圖1 所示),報項目經理審核。項目經理提出:施工進度計劃不等同于施工進度安排,還應包含相關施工計劃必要組成内容,要求技術負責人補充。

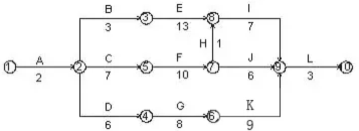

圖1 施工進度計劃網絡圖(時間單位:周)

因為本工程采用了某項專利技術,其中工序B、工序F、工序K 必須使用某特種設備,且需按“B→F→K”先後順次施工。該設備在當地僅有一台,租賃價格昂貴,租賃時長計算從進場開始直至設備退場為止,且場内停置等待的時間均按正常作業時間計取租賃費用。

項目技術負責人根據上述特殊情況,對網絡圖進行了調整,并重新計算項目總工期,報項目經理審批。

項目經理二次審査發現:各工序均按最早開始時間考慮,導緻特種設備存在場内停置等待時間。項目經理指示調整各工序的起止時間優化施工進度安排以節約設備租賃成本。

問題:

1、寫出圖1 網絡圖的關鍵線路(用工作表示)和總工期。

彙英教育答案:(估計4 分)

關鍵線路:A→C→F→H→I→L(标号法或觀察法)(估計2 分)。

總工期:30 周(估計2 分)。

2、項目技術負責人還應補充哪些施工進度計劃的組成内容?

彙英教育答案:(估計4 分,每項1 分,滿分4 分)工程建設概況、工程施工情況、單位工程進度計劃,分階段進度計劃,單位工程準備工作計劃,勞動力需用量計劃,主要材料、設備及加工計劃,主要施工機械和機具需要量計劃,主要施工方案及流水段劃分,各項經濟技術指标要求等。

3、根據特種設備使用的特殊情況,重新繪制調整後的施工進度計劃網絡圖,調整後的網絡圖總工期是多少?

彙英教育答案:(估計6 分)

調整後的網絡圖(估計4 分):

調整後的網絡圖關鍵線路:A→C→F→K→L。總工期:31 周(估計2 分)。

4、根據重新繪制的網絡圖如各工序均按最早開始時間考慮,特種設備計取租賃費用的時長為多少?優化工序的起止時間後,特種設備應在第幾周初進場?優化後特種設備計取租賃費用的時長為多少?

彙英教育答案:(估計6 分)

1)按最早開始考慮,特種設備計取租賃費用的時長為26 周(7+10+9=26 或28-2=26)。(估計2 分)

2)優化工序的起止時間後,應在第6 周初進場(工作B 為非關鍵工作,總時差TF=3 周,工作F、工作K 兩項為關鍵工作)(估計2 分)

3) 優化後特種設備計取費用時長: 23 周( 28-5=23 或3+1( 停置等待1周)+10+9=23)(估計2 分)

案例二

背景資料

某辦公樓工程,建築面積2400m2,地下一層,地上十二層,筏闆基礎,鋼筋混凝土框架結構,砌築工程采用蒸壓灰砂磚砌體。建設單位依據招投标程序選定了監理單位及施工總承包單位,并約定部分工作允許施工總承包單位自行分包。

施工總承包單位進場後,項目質量總監組織編制了項目檢測試驗計劃,經施工企業技術部門審批後實施。建設單位指出檢測試驗計劃編制與審批程序錯誤,要求項目部調整後重新報審,第一批鋼筋原材到場,項目試驗員會同監理單位見證人員進行見證取樣,對鋼筋原材相關性能指标進行複檢。

本工程混凝土設計強度等級:梁闆均為C30,地下部分框架柱為C40,地上部分框架柱為C35。施工總承包單位針對梁柱核心區(梁柱節點部位)混凝士澆築制定了專項技術措施:拟采取豎向結構與水平結構連續澆築的方式:地下部分梁柱核心區中,沿柱邊設置隔離措施,先澆築框架柱及隔離措施内的C40 混凝土,再澆築隔離措施外的C30 梁闆混凝土;地上部分,先澆築柱C35 混凝土至

梁柱核心區底面(梁底标高處,梁柱核心區與梁、闆一起澆築C30 混凝土。針對上述技術措施,監理工程師提出異議,要求修正其中的錯誤和補充必要的确認程序,現場才能實施。

工程完工後,施工總承包單位自檢合格,再由專業監理工程師組織了竣工預驗收。根據預驗收所提出問題施工單位整改完畢,總監理工程師及時向建設單位申請工程竣工驗收,建設單位認為程序不妥拒絕驗收。

項目通過竣工驗收後,建設單位、監理單位、設計單位、勘察單位、施工總承包單位與分包單位會商竣工資料移交方式,建設單位要求各參建單位分别向監理單位移交資料,監理單位收集齊全後統一向城建檔案館移交。監理單位以不符合程序為由拒絕。

問題:

1.針對項目檢測試驗計劃編制、審批程序存在的問題,給出相應的正确做法。

鋼筋原材材的複檢項目有哪些?

彙英教育答案:(估計8 分)

1)

問題1:施工總承包單位進場後(估計1 分)

正确做法:應在施工前(估計1 分)

問題2:項目質量總監組織編制了項目檢測試驗計劃(估計1 分)

正确做法:項目技術負責人組織編制檢驗試驗計劃(估計1 分)

問題3:經施工企業技術部門審批後實施(估計1 分)

正确做法:應經監理單位審批後方可實施(估計1 分)

2)鋼筋複驗項目:力學性能(屈服強度、抗拉強度、伸長率、冷彎)、重量偏差(估計2 分)

2.針對混凝土澆築措施監理工程師提出的異議,施工總承包單位應修正和補充哪些措施和确認程序?

彙英教育答案:(估計4 分)

1)應修正和補充措施:地下部分梁柱核心區中,應距離柱邊至少500mm 處設置隔離措施。(估計2 分)

2)補充确認程序:地上部分,需要經設計單位同意後再實施(估計2 分)

3.指出竣工驗收程序有哪些不妥之處?并寫出相應正确做法。

彙英教育答案:(估計4 分)

不妥之處1:由專業監理工程師組織了竣工預驗收。(估計1 分)

正确做法:應由總監理工程師組織竣工預驗收。(估計1 分)

不妥之處2:總監理工程師及時向建設單位申請工程竣工驗收(估計1 分)

正确做法:應由施工單位向建設單位申請竣工驗收。(估計1 分)

4.針對本工程的參建各方,寫出正确的竣工資料移交程序。

彙英教育答案:(估計4 分)

1)各專業承包單位向施工總承包單位移交施工資料;(估計1 分)

2)施工總包單位向建設單位移交施工資料;(估計1 分)

3)監理單位應建設單位移交監理資料;(估計1 分)

4)建設單位在竣工驗收後3 個月内向城建檔案館移交資料(估計1 分)

案例三

背景資料

某住宅工程,建築面積21600m2,基坑開挖深度6.5m,地下二層,地上十二層,筏闆基礎,現澆鋼筋混凝土框架結枃。工程場地狹小,基坑上口北側4m 處有1 棟六層磚泥結構住宅樓,東側2m 處有一條埋深2m 的熱力管線。

工程由某總承包單位施工,基坑支護由專業分包單位承擔,基坑支護施工前,專業分包單位編制了基坑支護專項施工方案,分包單位技術負責人審批簽字後報總承包單位備案并直接上報監理單位審查,總監理工程師審核通過。随後分包單位組織了3 名符合相關專業要求的專家及參建各方相關人員召開論證會,形成論證意見:“方案采用土釘噴護體系基本可行,需完善基坑監測方案,修改完善後通過"。分包單位按論證意見進行修改後拟按此方案實施,但被建設單位技術負責人以不符合相關規定為由要求整改。

主體結構施工期間,施工單位安全主管部門進行施工升降機安全專項檢查,對該項目升降機的限位裝置、防護設施、安裝、驗收與使用等保證項目進行了全數檢査,均符合要求。

施工過程中,建設單位要求施工單位在3 層進行了樣闆間施工,并對樣闆間室内環境污染物濃度進行檢測,檢測結果合格;工程交付使用前對室内環境污染物濃度檢測時,施工單位以樣闆間已檢測合格為由将抽檢房間數量減半,共抽檢7 間,經檢測甲醛濃度超标;施工單位査找原因并采取措施後對原檢測的7 間房間再次進行檢測,檢測結果合格,施工單位認為達标,監理單位提出

不同意見,要求調整抽檢的房間并增加抽檢房間數量。

問題:

1.根據本工程周邊環境現狀,基坑工程周邊環境必須監測哪些内容?

彙英教育答案:(估計3 分)

1)坑外地形的變形監測;(估計1 分)

2)鄰近建築物的沉降和傾斜監測;(估計1 分)

3)地下管線的沉降和位移監測。(估計1 分)

2.本項目基坑支護專項施工方案編制到專家論證的過程有何不妥?并說明正确做法。

彙英教育答案答案:(估計8 分)

不妥之處1:分包單位技術負責人審批簽字後報總承包單位備案并直接上報監理單位審查;(估計1 分)

正确做法:實行施工總承包的,專項方案應當由總承包單位技術負責人及相關專業承包技術負責人簽字;(估計1 分)

不妥之處2:總監理工程師審核通過

正确做法:需先進行專家論證

不妥之處3:分包單位組織召開論證會(估計1 分)

正确做法:應由施工總承包單位組織召開專家論證。(估計1 分)

不妥之處4:3 名符合相關專業要求的專家及參建各方相關人員召開論證會(估計1 分)

正确做法:應5 名及以上符合相關專業要求的專家。(估計1 分)

不妥之處5:分包單位按論證意見進行修改後拟按此方案實施(估計1 分)

正确做法:分包單位按論證意見進行修改後經施工總包單位、專業分包單位的

技術負責人、項目總監理工程師、建設單位的項目負責人簽字後方可實施(估計1 分)

3.施工升降機檢查和評定的保證項目除背景資料中列出的項目外還有哪些?

彙英教育答案:(估計4 分.每項1 分)

安全裝置、附牆架、鋼絲繩、滑輪與對重

4.施工單位對室内環境污染物抽檢房間數量減半的理由是否成立?并說明理由。請說明再次檢測時對抽檢房間的要求和數量。

彙英教育答案:(估計5 分)

1)成立(估計1 分);

理由:凡進行了樣闆間室内環境污染物濃度檢測且檢測結果合格的,抽檢數量減半(估計1 分),并不得少于3 間。

2)再次檢測時,抽檢量應增加一倍(估計1 分)( 或檢測14 間房間),并應包含同類型房間(估計1 分)及原不合格房間(估計1 分)。

案例四

背景資料

沿海地區某群體住宅工程,包含整體地下室、8 棟住宅樓、1 棟物業配套樓以及小區公共區域園林綠化等,業态豐富、體量較大,工期暫定3.5 年。招标文件約定:采用工程量清單計價模式,要求投标單位充分考慮風險,特别是通用措施費用項目均應以有競争力的報價投标,最終按固定總價簽訂施工合同。

招标過程中,投标單位針對招标文件不妥之處向建設單位申請答疑,建設單位修招标文件後履行完招标流程,最終确定施工單位A 中标,并參照《建設工程施工合同(示範文本)》(GF-2017-0201)與A 單位簽訂施工承包合同。

施工合同中允許總承包單位自行合法分包,A 單位将物業配套樓整體分包給B 單位,公共區域園林綠化分包給C 單位(該單位未在施工現場設立項目管理機構,委托勞務隊伍進行施工)、自行施工的8 棟住宅樓的主體結構工程勞務(含鋼筋、混凝士主材與模架等周轉材料)分包給D 單位,上述單位均具備相應施工資質。地方建設行政主管部門在例行檢查時提出不符合《建築工程施工轉包違

法分包等違法行為認定査處管理辦法》(建市(2014)118 号)相關規定要求整改。

在施工過程中,當地遭遇罕見強台風,導緻項目發生如下情況:

①整體中斷施工24 天;

②施工人員大量窩工,發生窩工費用88.4 萬元;

③工程清理及修複發生費用30.7 萬元;

④為提高後續抗台風能力,部分設計進行變更,經估算涉及費用22.5 萬,該變更不影響總工期。

A 單位針對上述情況均按合規程序向建設單位提出索賠,建設單位認為上述事項全部由罕見強台風導緻,非建設單位過錯,應屬于總價合同模式下施工單位應承擔的風險,均不予同意。

問題:

1.指出本工程招标文件中不妥之處,并寫出相應正确做法。

彙英教育答案:(估計4 分)

不妥之處1:要求投标單位充分考慮風險(估計1 分)

正确做法:招标文件中明确計價中的風險内容以及範圍(估計1 分)

不妥之處2:通用措施費項目均以有競争力的報價投标(估計1 分)

正确做法:通用措施費項目中的安全文明施工費不得作為競争性費用,其它通用措施費可以競争報價投标(估計1 分)

不妥之處3:最終按固定總價合同簽訂施工合同

正确做法:(根據工程特點及招标文件,工期暫定3.5 年)應采用可調總價合同

2.根據工程量清單計價原則,通用措施費用項目有哪些(至少列出6 項)?

彙英教育答案:(估計6 分,每項1 分,滿分6 分)

安全文明施工費、夜間施工費、二次搬運費、冬雨期施工費、大型機械設備進出場及安拆費、施工排水費、施工降水費、地上地下設施建築物的臨時保護設施費、已完工程及設備保護費。

3.根據《建築工程施工轉包違法分包等違法行為認定查處管理辦法》(建市(2014)118 号)上述分包行為中哪些屬于違法行為?并說明相應理由。

彙英教育答案:(估計6 分)

違法行為1:A 單位将物業配套樓整體分包給B 單位(估計1 分)

理由:物業配套樓包括主體結構施工,如進行分包,則屬于違法轉包行為(估計1 分)。

違法行為2:C 單位未在施工現場設立項目管理機構(估計1 分)

理由:專業承包單位未在現場設置項目管理機構屬于轉包行為,違法(估計1分)。

違法行為3:A 單位将自行施工的8 棟樓主體結構工程勞務(包含鋼筋、混凝土主材與模架等周轉材料)分包給D 單位。(估計1 分)

理由:勞務單位除計取勞務作業費以外還計取主材與模架等周轉材料費的屬于違法分包行為。(估計1 分)

4.針對A 單位提出的四項索賠,分别判斷是否成立。

彙英教育答案:(估計4 分)

1)事件一:24 天工期索賠成立(估計1 分),不可抗力造成的工期延誤應該由建設單位承擔。

2)事件二:窩工費用索賠成立(估計1 分),不可抗力造成的人員窩工,按施工合同(示範文本)》(2017)由建設單位承擔。

3)事件三:費用索賠成立(估計1 分),不可抗力造成的工程損失及修複費用由建設單位承擔。

4)事件四:費用索賠成立(估計1 分)。設計變更造成的費用增加由建設單位承擔。
